2025年监理工程师《建设工程监理案例分析(土木建筑工程)》冲刺必刷卷(二)

考试总分:120分

考试类型:模拟试题

作答时间:240分钟

已答人数:145

试卷答案:没有

试卷介绍:2025年监理工程师《建设工程监理案例分析(土木建筑工程)》冲刺必刷卷(二)已经整理好,需要备考的朋友们赶紧来刷题吧!

开始答题

试卷预览

  • 1. 某工程,建设单位通过公开招标与甲施工单位签订了施工总承包合同。依据合同,甲施工单位通过招标将钢结构工程分包给乙施工单位。施工过程中发生了下列事件:事件1:甲施工单位项目经理安排技术员兼施工现场安全员,并安排其负责编制深基坑支护与降水工程专项施工方案,项目经理对该施工方案进行安全验算后,即组织现场施工,并将施工方案及验算结果报送项目监理机构。事件2:乙施工单位采购的特殊规格钢板,因供应商未能提供出厂合格证明,乙施工单位按规定要求进行了检验,检验合格后向项目监理机构报验。为不影响工程进度,总监理工程师要求甲施工单位在监理人员的见证下取样复检,复验结果合格后,同意该批钢板进场使用。事件3:为满足钢结构吊装施工的需要,甲施工单位向设备租赁公司租用了一台大型起重塔吊,委托一家有相应资质的安装单位进行塔吊安装。安装完成后,由甲、乙施工单位对该塔吊共同进行验收,验收合格后投入使用,并到有关部门办理了登记。事件4:钢结构工程施工中,专业监理工程师在现场发现乙施工单位使用的高强螺栓未经报验,存在严重的质量隐患,即向乙施工单位签发了《工程暂停令》,并报告了总监理工程师。甲施工单位得知后也要求乙施工单位立刻停工整改。乙施工单位为赶工期,边施工边报验,项目监理机构及时报告了有关主管部门。报告发出的当天,发生了因高强螺栓不符合质量标准导致的钢梁高空坠落事故,造成一人重伤,直接经济损失4.6万元。【问题】1.指出事件1中甲施工单位项目经理做法的不妥之处,写出正确做法。2.事件2中,总监理工程师的处理是否妥当,说明理由。3.指出事件3中塔吊验收中的不妥之处。4.指出事件4中专业监理工程师做法的不妥之处,说明理由。5.事件4中的质量事故,甲施工单位和乙施工单位各承担什么责任?说明理由。监理单位是否有责任,说明理由。该事故属于哪一类工程质量事故?处理此事故的依据是什么?

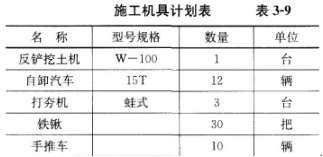

  • 2. 某施工单位承建一住宅楼小区工程的施工。该工程其中一个单体栋号(5号楼)建筑面积为15720m2,地下二层,地上十二(局部十七)层。建筑物占地面积为741.3m2。东西向长80.26m,南北向宽18.76m。基底相对标高为-5.895m,+0.000相对标高为55.15m。在施工前,施工单位编制了各分部分项工程施工方案,其中包括《××住宅楼小区4号楼土方开挖施工方案》。在该施工方案中确定的工期计划及施工机具计划,见表3-9。土方开挖工期8天。1.施工步骤及方法说明(1)开挖前应对施工现场地上障碍物和地下有关影响施工的各种管网清除和处理完毕。(2)根据开挖图,测量员撒好开挖上口灰线,测定地表标高,确定开挖深度。采用放坡大开挖法进行施工,按1:1进行放坡。(3)整个基坑呈长方形,先挖第一步表面渣土,第二步用挖土机一次挖至基底标高上30cm,再人工清土至基底标高,基底须清理平整。清理时由测量人员钉木桩,拉通线检查槽底平面尺寸和标高。(4)按公司文明施工现场安全防护要求,对基坑上口边缘设1.2m高防护栏杆,栏杆内挂密目网。(5)进行第二步土方开挖时,马道留在基坑西南角,宽4m,坡度宜缓,满足运土车爬坡要求。从西向东进行土方施工。(6)基坑全部开挖后,应尽快进行垫层施工,尽量避免扰动基底。(7)基坑四周安全范围内无建筑物,故对边坡不加支撑,边坡上方也不得堆放土方和材料。(8)为防止现场和道路起尘污染环境,每班配备专用的水管在现场洒水。2.施工顺序(1)根据现场实际情况,机械挖土顺序为由西向东开挖,为防止挖掘过程中扰动老土,机械挖土时坑底预留30cm左右用人工挖土至设计标高。(2)施工分层,根据基槽开挖深度、土质水位等情况确定分两层开挖,第一层为从自然地平至-3.000,第二层为-3.000至设计标高以上30cm。在土方开挖施工完毕后,施工单位、设计单位、勘察单位、监理单位和建设单位等相关单位的项目和生产负责人共赴现场,在项目经理的组织下进行了基坑验槽。在基坑验槽过程中,各方对基坑的各个重点位置进行了重点观察,未发现异常。最终,此次基坑验槽合格通过。该栋号施工至地上三层时,施工单位又进行了土方回填的工作。【问题】1.土方开挖施工质量控制的要点是什么?2.文中所述的基坑验槽工作有何不妥之处?3.该施工单位进行土方回填工作的时候应当把握哪些施工质量控制要点?
  • 3. 某工程,建设单位与施工总包单位按《建设工程施工合同(示范文本)》签订了施工合同。工程实施过程中发生如下事件:[事件1]:主体结构施工时,建设单位收到用于工程的商品混凝土不合格的举报,立刻指令施工总包单位暂停施工。经检测鉴定单位对商品混凝土的抽样检验及混凝土实体质量抽芯检测,质量符合要求。为此,施工总包单位向项目监理机构提交了暂停施工后人员窝工及机械闲置的费用索赔申请。[事件2]:施工总包单位按施工合同约定,将装饰工程分包给甲装饰分包单位。在装饰工程施工中,项目监理机构发现工程部分区域的装饰工程由乙装饰分包单位施工。经查实,施工总包单位为按时完工,擅自将部分装饰工程分包给乙装饰分包单位。[事件3]:室内空调管道安装工程隐蔽前,施工总包单位进行了自检,并在约定的时限内按程序书面通知项目监理机构验收。项目监理机构在验收前6小时通知施工总包单位因故不能到场验收,施工总包单位自行组织了验收,并将验收记录送交项目监理机构,随后进行工程隐蔽,进入下道工序施工。总监理工程师以“未经项目监理机构验收”为由下达了《工程暂停令》。[事件4]:工程保修期内,建设单位为使用方便,直接委托甲装饰分包单位对地下室进行了重新装修,在没有设计图纸的情况下,应建设单位要求,甲装饰分包单位在地下室承重结构墙上开设了两个1800mm×2000mm的门洞,造成一层楼面有多处裂缝,且地下室有严重渗水。问题:1.事件1中,建设单位的做法是否妥当?项目监理机构是否应批准施工总包单位的索赔申请?分别说明理由。2.写出项目监理机构对事件2的处理程序。3.事件3中,施工总包单位和总监理工程师的做法是否妥当,分别说明理由。4.对于事件4中发生的质量问题,建设单位、监理单位、施工总包单位和甲装饰分包单位是否应承担责任?分别说明理由。

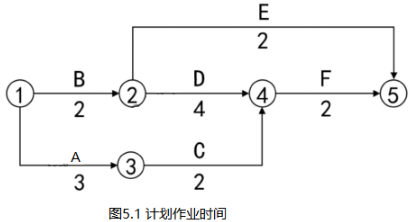

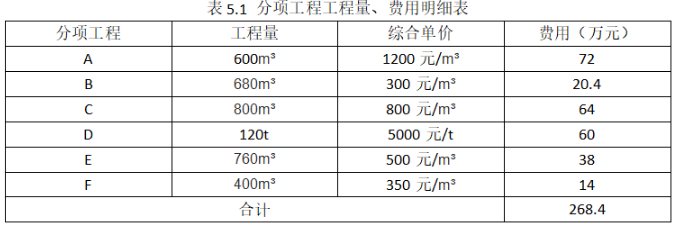

  • 4. 背景材料:某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。合同内容包括6项分项工程,其分项工程工程量、综合单价、费用,见表5.1,计划作业时间见图5.1,各项工作均按最早开始时间安排;总价措施项目费用30万元,其中安全文明施工费20万元,暂列金额18万元,计日工费用8万元;管理费、利润与风险费以人工费、材料费、机械费之和为计算基数,费率为15%;规费、税金以人工费、材料费、机械费、管理费、利润、风险之和为计算基数,费率为18%;窝工只计取规费税金;合同工期为8个月。有关工程价款支付条件如下:1.开工前业主向承包商支付签约合同价款(扣暂列金额和计日工费用)的20%作为材料预付款,在开工后的第4~7月分4次平均扣回;2.安全文明施工费工程款于开工前支付75%,剩余的25%和其他总价措施工程价款第1~5月分五次平均支付;3.分项工程实际工程量超过计划工程量的±15%以上时,调整综合单价,调价系数为0.95和1.05。4.业主按承包商每次完成工程款的80%支付;5.工程质量保证金按工程价款结算总额的3%,竣工结算时一次扣留。工程施工期间,经监理人核实的有关事项如下:1.第5个月发生现场签证计日工费用6万元。2.工作B由于工程师错误指令,窝工300工日,窝工补偿标准60元/工日,工期延误1个月。3.分项工程C开工前因设计变更增加工程量200m3,分项工程C每月工作效率不变,工期不变。4.工作E实际工期3个月。5.其余工作作业时间不变。6.工程完工一个月后进行竣工结算。问题:1.该工程合同价为多少万元?业主在开工前应支付给承包商的材料预付款、安全文明施工费工程款分别为多少万元?2.列式计算第3个月末分项工程的进度偏差(用投资表示)。3.列式计算第5个月业主应支付承包商的工程进度款为多少万元?4.该工程实际总造价为多少万元?质量保证金为多少?竣工结算款为多少?(不考虑工期提前与拖延造成的影响)(以万元为计算单位,计算结果保留三位小数)

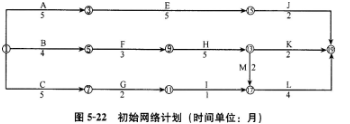

  • 5. 某工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如图5-22所示。由于该工程施工工艺的要求,计划中工作C、工作H和工作J需共用一台起重施工机械,为此需要对初始网络计划作调整。【问题】1.请画出调整后的网络进度计划图。2.如果各项工作均按最早开始时间安排,起重机械在现场闲置多长时间?为减少机械闲置,工作C应如何安排?3.该计划执行3个月后,施工单位接到业主的设计变更,要求增加一项新工作D,安排在工作A完成之后开始,在工作E开始之前完成。因而造成了个别施工机械的闲置和某些工种的窝工,为此施工单位向业主提出如下索赔:1)施工机械停滞费;2)机上操作人员人工费;3)某些工种的人工窝工费。请分别说明以上补偿要求是否合理,为什么?4.工作G完成后,由于业主变更施工图纸,使工作I停工待图0.5个月。如果业主要求按合同工期完工,施工单位可向业主索赔赶工费多少万元(已知工作1赶工费每月12.5万元)?为什么?
