  • 1. 建设项目在主体工程开工之前,必须完成各项施工准备工作,其主要工作内容不包括()。

    A组织相关监理招标

    B施工现场的征地、拆迁

    C完成施工图设计

    D完成施工用水、电等工程

  • 2. 根据《水利工程建设项目施工监理规范》SL288—2014,水利工程建设项目施工监理开工条件的控制中不包括()。

    A签发进场通知

    B签发开工通知

    C分部工程开工

    D单元工程开工

  • 3. 《水工建筑物岩石基础开挖工程施工技术规范》SL47—2020中,严禁采用()造成岩体倒悬的开挖方式。

    A自下而上

    B自上而下

    C自左而右

    D自右而左

  • 4. 项目建议书编制一般委托有相应资格的()承担。

    A监理单位

    B设计单位

    C建设单位

    D施工单位

  • 5. 根据《水利工程建设项目施工监理规范》SL288—2014,关于施工监理开工条件的控制的说法,正确的是()。

    A第一个单元工程在分部工程开工批准后自行开工

    B分部工程应在第一个单元工程开工批准后开工

    C第一个单元工程在分部工程开工批准后开工

    D单元工程应在分部工程开工批准后开工

  • 1. 下列关于混凝土拌合与运输的说法正确的是()。

    A采用一次投料法拌合可节约水泥用量

    B采用二次投料法拌合更提高混凝土强度

    C采用二次投料法拌合更节约水泥15%-20%

    D运输过程中为防止混凝土初凝应根据情况适量加水

    E运输过程中混凝土失去塑性时应作废料处理

  • 2. 混凝土的水平运输设备主要有()。

    A有轨运输

    B门机

    C无轨运输

    D缆机

    E履带式起重机

  • 3. 建设项目管理“三项制度”是指()。

    A项目法人责任制

    B招标投标制

    C建设监理制

    D合同管理制

    E施工承包制

  • 4. 新浇混凝土的侧压力,与混凝土初凝前的()等因素有关。

    A强度等级

    B坍落度

    C凝固速度

    D捣实方法

    E浇筑速度

  • 5. 坝区渗漏问题是指()。

    A坝基渗漏

    B坝体渗漏

    C绕坝渗漏

    D渗透稳定

    E抗滑稳定

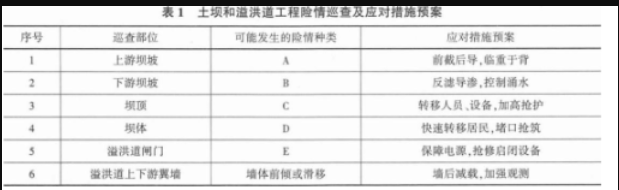

  • 1. 背景资料:某水库除险加固工程加固内容主要包括:均质土坝坝体灌浆、护坡修整、溢洪道拆除重建等。工程建设过程中发生下列事件:事件1:在施工质量检验中.钢筋、护坡单元工程以及溢洪道底板混凝土试件三个项目抽样检验均有不合格的情况。针对上述情况,监理单位要求施工单位按照《水利水电工程施工质量检验与评定规程》SL176—2007分别进行处理并责成其进行整改。事件2:溢洪道单位工程完工后。项目法人主持单位工程验收,并成立了由项目法人、设计、施工、监理等单位组成的验收工作组。经评定,该单位工程施工质量等级为合格,其中工程外观质量得分率为75%。事件3:2015年汛前,该合同工程基本完工。由于当年汛期水库防汛形势严峻,为确保水库安全度汛,根据度汛方案,建设单位组织参建单位对土坝和溢洪道进行险情巡查,并制定了土坝和溢洪道工程险情巡查及应对措施预案,部分内容见表1。事件4:合同工程完工验收后,施工单位及时向项目法人递交了工程质量保修书,保修书中明确了合同工程完工验收情况等有关内容。问题:1.针对事件1中提到的钢筋、护坡单元工程以及混凝土试件抽样检验不合格的情况,分别说明具体处理措施。2.根据事件2溢洪道单位工程施工质量评定结果,请写出验收鉴定书中验收结论的主要内容。3.溢洪道单位工程验收工作组中,除事件2所列单位外,还应包括哪些单位的代表?单位工程验收时,有哪些单位可以列席验收会议?4.根据本工程具体情况,指出表1中A、B、C、D、E分别代表的险情种类。5.除合同工程完工验收情况外,工程质量保修书还应包括哪些方面的内容?
  • 2. 背景资料:××省某大型水闸工程招标文件按《水利水电工程标准施工招标文件》(2009年版)编制,部分内容如下:1.第二章投标人须知(1)投标人须将混凝土钻孔灌注桩工程分包给××省水利基础工程公司。(2)未按招标文件要求提交投标保证金的,其投标文件将被拒收。(3)投标报价应以××省水利工程设计概(估)算编制规定及其配套定额为编制依据,并不得超过投标最高限价。(4)距投标截止时问不足15日发出招标文件的澄清和修改通知,但不实质性影响投标文件编制的,投标截止时间可以不延长。(5)投标人可提交备选投标方案,备选投标方案应予开启并评审。优于投标方案的备选投标方案可确定为中标方案。(6)投标人拒绝延长投标有效期的,招标人有权收回其投标保证金。2.第四章合同条款及格式(1)仅对水泥部分进行价格调整,价格调整按公式△P=P0(A+B×Ft/F0-1)计算(相关数据依据中标人投标函附录价格指数和权重表,其中AP代表需调整的价格差额,P0代表付款证书中承包人应得到的已完成工程量的金额)。(2)工程质量保证金总额为签约合同价的3%,按3%的比例从月工程进度款中扣留。3.第七章合同技术条款混凝土钻孔灌注桩工程计量和支付应遵守以下规定:(1)灌注桩按招标图纸所示尺寸计算的桩体有效长度以延长米为单位计量。由发包人按《工程量清单》相应项目有效工程量的每延长米工程单价支付。(2)灌注桩成孔成桩试验、成桩承载力检验工作所需费用包含在《工程量清单》施工临时工程现场试验费项目中,发包人不另行支付。(3)校验施工参数和工艺、埋设孔口装置、造孔、清孔、护壁以及混凝土拌合、运输和灌注等工作所需的费用,包含在《工程量清单》相应灌注桩项目有效工程量的工程单价中,发包人不另行支付。(4)灌注桩钢筋按招标图纸所示的有效重量以吨为单位计量,由发包人按《工程量清单》相应项目有效工程量的每吨工程单价支付。搭接、套筒连接、加工及损耗等所需费用.发包人另行支付。经过评标,某投标人中标,与发包人签订了施工合同,投标函附录价格指数和权重见表3。工程实施中,3月份经监理审核的结算数据如下:已完成原合同工程量清单金额300万元,扣回预付款10万元,变更金额6万元(未按现行计价)。问题:1.根据《水利水电工程标准施工招标文件》(2009年版),投标人可对背景材料“第二章投标人须知”中的哪些条款提出异议(指出条款序号),并说明理由。2.若不考虑价格调整,计算3月份工程质量保证金扣留额。(计算结果保留两位小数)3.指出背景资料价格调整公式中A、B、F1、F0所代表的含义。4.分别说明工程质量保证金扣留、预付款扣回及变更费用在价格调整计算式,是否应计入P0,计算3月份需调整的水泥价格差额△P。(计算结果保留两位小数)5.根据《水利水电工程标准施工招标文件》(2009年版),指出并改正背景资料“第七章合同技术条款”中的不妥之处。

  • 3. 背景资料:某水库除险加固工程加固内容主要包括:均质土坝坝体灌浆、护坡修整、溢洪道拆除重建等。工程建设过程中发生下列事件:事件1:在施工质量检验中,钢筋、护坡单元工程以及溢洪道底板混凝土试件三个项目抽样检验均有不合格的情况。针对上述情况,监理单位要求施工单位按照《水利水电工程施工质量检验与评定规程》SL176—2007分别进行处理并责成其进行整改。事件2:溢洪道单位工程完工后,项目法人主持单位工程验收,并成立了由项目法人、设计、施工、监理等单位组成的验收工作组。经评定,该单位工程施工质量等级为合格,其中工程外观质量得分率为75%。事件3:2015年汛前.该合同工程基本完工。由于当年汛期水库防汛形势严峻,为确保水库安全度汛,根据度汛方案,建设单位组织参建单位对土坝和溢洪道进行险情巡查,并制定了土坝和溢洪道工程险情巡查及应对措施预案。部分内容见表1。事件4:合同工程完工验收后,施工单位及时向项目法人递交了工程质量保修书,保修书中明确了合同工程完工验收情况等有关内容。1司题:1.针对事件1中提到的钢筋、护坡单元工程以及混凝土试件抽样检验不合格的情况,分别说明具体处理措施。2.根据事件2溢洪道单位工程施工质量评定结果,请写出验收鉴定书中验收结论的主要内容。3.溢洪道单位工程验收工作组中,除事件2所列单位外,还应包括哪些单位的代表?单位工程验收时,有哪些单位可以列席验收会议?4.根据本工程具体情况,指出表1中A、B、C、D、E分别代表的险情种类。5.除合同工程完工验收情况外,工程质量保修书还应包括哪些方面的内容?
  • 4. 背景资料:某中型水库主坝为黏土心墙砂壳坝.心墙最小厚度为1.2m,其除险加固的主要工作内容有:①上游坝面石渣料帮坡。②完善观测设施。③坝基、坝肩水泥帷幕灌浆。④新坝顶混凝土防浪墙。⑤增设混凝土截渗墙。⑥下游坝面混凝土预制块护坡。⑦新建坝顶混凝土道路。河床段坝基上部为厚6m的松散、中密状态的中粗砂层,下部为弱风化岩石,裂隙发育中等;两侧坝肩均为强风化岩石地基,裂隙发育中等。混凝土截渗墙厚度为0.4m,用冲挖工艺成槽,截渗墙在强、弱风化岩石入岩深度分别为1.5m、1.0m,混凝土截渗墙示意图如图1所示。设计要求混凝土截渗墙应在上游坝面石渣料帮坡施工结束后才能开工.并在截渗墙施工过程中预埋帷幕灌浆管。本工程施工过程中发生如下事件:事件1:工程开工前进行了项目划分,该水库主坝除险加固工程划分为1个单位工程,7个分部工程。其中混凝土截渗墙按工程量划分为2个分部工程。事件2:2020年2月底,春灌在即,该水库下闸蓄水验收条件亦已具备,施工单位及时向项目法人提出了验收申请,项目法人主持了下闸蓄水验收。事件3:2021年12月底,项目法人对该水库进行了单位工程投入使用验收,单位工程质量在施工单位自评合格后,由监理单位复核并报经该工程质量监督机构核定为优良。2021年12月底,本工程通过了竣工验收,竣工验收的质量结论意见为优良。问题:1.根据事件1,请指出除混凝土截渗墙外的其余5个分部工程名称。2.请指出①、③、⑤、⑦四项工程内容之间合理的施工顺序。3.指出事件2中的不妥之处并改正。4.根据示意图中的混凝土截渗墙布置和各区段地质情况.指出截渗墙施工中质量较难控制的是哪一个区段,并简要说明理由。5.指出事件3中不妥之处并改正。
